随着《网络安全法》的全面实施以及网络安全威胁的日益复杂化,实施等保2.0(信息安全等级保护2.0制度)已成为各类企事业单位履行网络安全责任、构建有效防护体系的核心任务。一个清晰、严谨、可执行的项目进度计划表,是确保等保2.0项目顺利落地、合规达标的“路线图”与“时间表”。结合专业的“信息技术咨询服务”,能够显著提升项目效率与合规质量。

一、 等保2.0服务项目核心阶段与进度计划框架

一个典型的等保2.0合规建设项目通常包含以下五个关键阶段,每个阶段都应有明确的时间节点、交付物和负责人。

1. 项目启动与定级备案阶段(周期:2-4周)
主要工作:成立项目组,明确各方职责;进行信息系统调研与资产梳理;依据《GB/T 22240-2020》科学确定保护等级;编写定级报告,协助客户完成公安部门的备案手续。
交付物:项目章程、系统资产清单、信息系统安全等级保护定级报告、备案证明。
* 信息技术咨询服务要点:咨询顾问协助客户准确理解定级标准,避免“就高”或“就低”的误区,确保定级合理合规,为后续工作奠定正确基础。

2. 差距分析与方案设计阶段(周期:4-8周)
主要工作:依据等保2.0(GB/T 22239-2019)相应等级要求,对信息系统的安全技术措施(物理、网络、主机、应用、数据)和安全管理体系(制度、机构、人员、建设、运维)进行全面差距分析;根据分析结果,设计针对性的安全整改与建设方案,包括技术实施方案和管理制度体系框架。
交付物:差距分析报告、安全建设/整改方案、安全管理制度体系草案。
* 信息技术咨询服务要点:咨询专家不仅对照标准条款,更结合行业特性、业务场景和实际风险,提供“量体裁衣”的整改建议,平衡安全与成本,确保方案的可落地性。

3. 安全整改与建设实施阶段(周期:8-20周,视整改规模浮动)
主要工作:依据获批的方案,采购并部署必要的安全产品(如防火墙、入侵检测、审计系统等);调整网络架构与安全策略;开发或加固应用系统;编写并发布全套安全管理制度,并对相关人员开展培训。
交付物:部署实施记录、配置策略文档、完善的安全管理制度体系、培训记录。
* 信息技术咨询服务要点:提供实施过程监理,确保整改动作符合方案设计意图;协助解决技术集成难题;指导管理制度与日常运维流程的融合,避免制度与执行“两张皮”。

4. 等级测评与报告获取阶段(周期:4-6周)
主要工作:协助客户选择并委托具备资质的测评机构;配合测评机构进行现场测评,包括访谈、文档审查、工具测试、现场查验等;针对测评中发现的问题进行快速复核与补充整改;最终获取《网络安全等级保护测评报告》。
交付物:测评报告(含整改建议)。
* 信息技术咨询服务要点:在测评前进行预评估,提前发现并解决潜在不符合项,提高正式测评通过率;协助客户理解测评报告中的技术术语与风险项,明确后续持续改进方向。

5. 持续监督与维护阶段(项目结束后,长期进行)
主要工作:定期(通常每年一次)进行安全自查和风险评估;在系统发生重大变更或等级调整时重新定级备案;配合公安部门的监督检查;根据新威胁和新技术持续优化安全体系。
交付物:年度自查报告、变更报告、应急演练记录。
* 信息技术咨询服务要点:提供持续的合规顾问服务,帮助客户建立常态化的等保运维管理机制,将等保要求融入日常IT治理,实现安全的动态与持续合规。

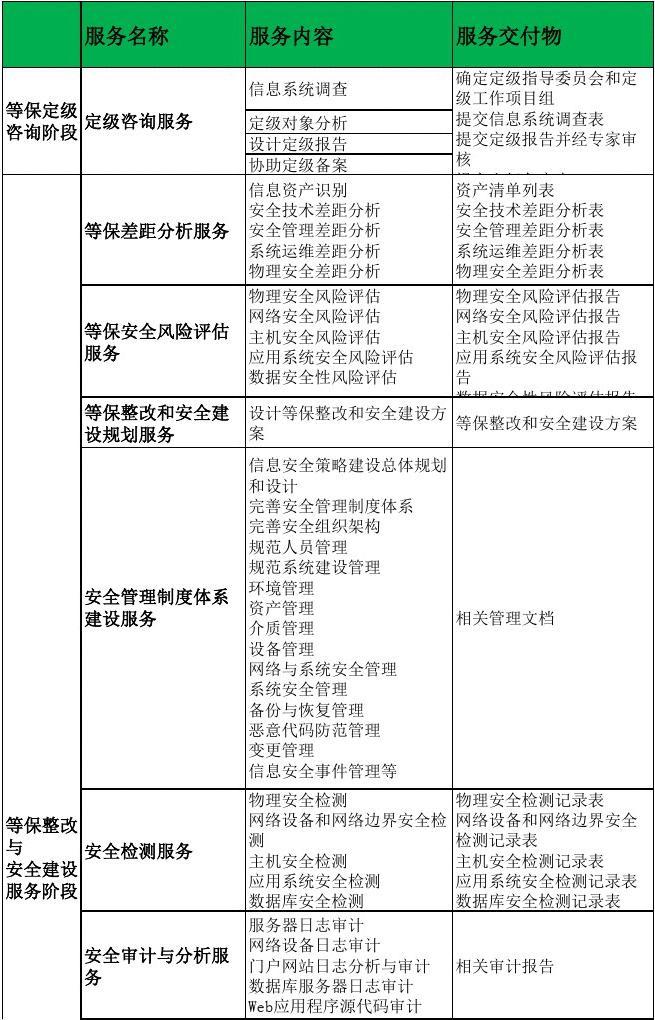

二、 项目进度计划表示例(简化版)

| 阶段 | 主要任务 | 计划开始时间 | 计划完成时间 | 责任方 | 关键里程碑/交付物 |
| :--- | :--- | :--- | :--- | :--- | :--- |
| 启动与定级 | 项目启动会、系统调研、定级报告编制与备案 | T月第1周 | T月第4周 | 服务商、客户 | 获得备案证明 |
| 差距分析与设计 | 现状调研、差距分析、整改方案设计评审 | T+1月第1周 | T+1月第6周 | 服务商 | 《安全整改方案》通过评审 |
| 整改与实施 | 安全产品采购与部署、策略配置、制度发布与培训 | T+2月第1周 | T+4月第8周 | 服务商、客户 | 所有软硬件部署完毕,制度发布 |
| 等级测评 | 选择测评机构、现场测评、问题整改、获取报告 | T+5月第1周 | T+5月第6周 | 测评机构、服务商、客户 | 取得《测评报告》 |
| 持续维护 | 年度自查、应急演练、体系优化 | T+12月起 | 长期 | 客户(服务商辅助) | 年度自查报告 |

三、 信息技术咨询服务的核心价值体现

在等保2.0项目全生命周期中,专业的“信息技术咨询服务”绝非简单套用标准,其价值体现在:

  1. 合规翻译与精准对标:将抽象的法规标准“翻译”为具体、可操作的技术与管理要求,精准对标,避免偏差。
  2. 风险驱动与业务结合:以风险治理视角,将安全要求与业务流程深度融合,确保安全措施服务于业务稳定与发展,而非阻碍。
  3. 路径规划与资源优化:提供科学的实施路径建议,帮助客户合理规划预算与人力资源,避免重复投资和资源浪费。
  4. 知识转移与能力建设:通过培训、辅导和协同工作,将等保知识、安全管理能力转移给客户团队,赋能组织内部安全能力的持续成长。

结论:制定一份详尽的等保2.0项目进度计划表,是项目管理规范化的体现;而引入高水平的“信息技术咨询服务”,则是确保项目沿着正确、高效、经济路径前进的“智慧导航”。二者结合,能够有效降低合规风险,提升安全防护效能,最终帮助组织构建起符合等保2.0要求、适应自身发展需求的动态、综合的网络安全防御体系。
